波多野AV一区二区无码|免费官网不卡毛片官网|美女裸乳无遮挡的视频|亚洲中文字幕无码av在线

咨詢電話


首頁

如何預防坍塌事故?

發布時間:2020-03-23

來源:中國應急管理



關于坍塌事故,你需要知道這些!

1.工程結構設計不合理或計算失誤。

2.施工前沒有編制切實可行的施工組織設計和專項施工方案,未做具體技術安全措施交底,特定施工項目未經專家評審論證。

3.腳手架、模板支撐、起重設備結構設計不合理或計算失誤。

4.建筑物結構質量低劣,安全性能差,地基不穩定,不均勻沉降。

5.建筑物結構支撐連接(焊接)不牢固,超載、外力沖擊或嚴重偏心載荷造成失穩等。

6.腳手架及高大模板支架架體結構不符合設計與規范要求,整體安全穩定性差、超載或嚴重偏心荷載,遇外力沖擊或振動,不按程序拆除架體等因素造成失穩等。

7.基坑、土石方挖土時土壁不按規定留設邊坡(甚至負坡度),缺乏支護或支護不良,土質不良或出現地下水、地表水的滲透,土壁經不起重載側壓力或遇外力振動、沖擊等因素造成土壁失穩滑坡坍塌。

8.起重設備技術安全性能差,結構強度不夠,安全防護裝置不完善,垂直起重機與建筑物拉結差,出現超載、碰撞、升降過度或違章操作等原因,造成起重設備倒塌。

9.現場作業環境不良,安全防護設施缺乏。

10.施工現場管理松弛,各項質量、安全管理制度流于形式。

11.片面追求經濟利益,偷工減料,施工質量差。

12.施工隊伍素質差,不執行法規、標準,違章指揮、違章作業,思想上存在盲目性、冒險性、隨意性。

如何預防坍塌事故?

1.根據設計與規范要求,認真編制施工組織設計和專項施工技術方案、應急預案,做好特定施工項目專家評審論證及技術安全交底工作。

2.支架、腳手架等搭設完成后應組織相關部門驗收。支架還應按方案要求進行堆載預壓。

3.嚴格控制模板支架、腳手架等承受的荷載,模板、腳手架及其支撐體系的施工荷載應做到均勻分布,并不得超過設計要求。嚴禁超載、對構筑物進行外力沖擊或偏心載荷。

4.基坑、土石方挖土時土壁按規定留設邊坡,嚴格按照設計坡度進行放坡開挖,進行有效支護和排水,并設置專人對邊坡穩定性進行檢測?;討禹斶吘?m范圍內禁止堆放材料。

5.加強起重設備的采購管理,嚴禁使用不合格的起重設備,并定期進行檢測,確保各項性能和安全防護裝置良好;加強起重設備的安裝、拆除管理;加強起重設備的使用管理,嚴禁超載、碰撞或違章操作;加強對起重設備操作人員、指揮人員、安拆人員的安全教育培訓,考核合格后持證上崗。

6.加強施工現場管理,設置有效安全防護設施。

7.加強對從業人員的培訓教育,提高隊伍素質,強化質量、安全意識。

8.強化工程質量報驗和檢驗、簽證制度,不經檢驗合格,不準進行下道工序施工。

9.發現坍塌事故的險情,要認真分析原因,積極研究提出排除隱患的整改措施,并監督執行。

施工過程中應注意以下幾點:

(1)在邊坡、基坑、挖孔樁等地下作業過程中,土石方開挖和支護結構施工應采用信息施工法配合設計單位采用動態設計法,及時根據實際情況調整施工方法及預防風險措施。


(2)施工現場應進行施工區域內臨時排水系統規劃,臨時排水不得破壞挖填土方的邊坡。


(3)在地形、地質條件復雜,可能發生滑坡、坍塌的地段挖方時,應確定排水方案。


(4)場地周?chē)霈F地表水匯流、排泄或地下水管滲漏時,應采取有組織堵水、排水和疏水措施,并應對基坑采取保護措施。


(5)當開挖低于地下水位的基坑和樁孔時,應合理選用降水措施降低地下水位,并應編制降水專項施工方案。

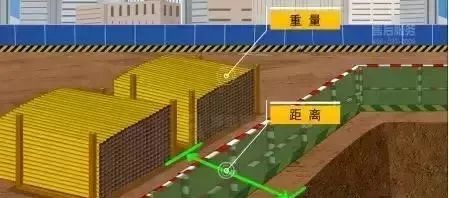

(6)施工現場物料不宜堆置在基坑邊緣、邊坡坡頂、樁孔邊,當需堆置時,堆置的重量和距離應符合設計規定。


(7)各類施工機械距基坑邊緣、邊坡坡頂、樁孔邊的距離,應根據設備重量、支護結構、土質情況按設計要求進行確定,且不宜小于1.5m。


(8)基坑施工應按設計規定的順序和參數進行開挖和支護,并應分層、分段、限時、均衡開挖。

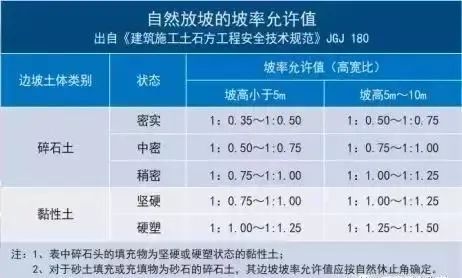

(9)自然放坡的基坑,其坡率應符合設計要求和現行行業標準《建筑施工土石方工程安全技術規范》JGJ 180的規定。


(10)基坑施工應收集天氣預報資料,遇降雨時間較長、降雨量較大時,應提前對已開挖未支護基坑的側壁采取覆蓋措施,并應及時排除基坑內積水。


(11)基坑開挖、支護及坑內作業過程中,應按現行國家標準《建筑基坑工程監測技術規范》(GB 50497-2009)的規定實施監測,并應定期對基坑及周邊環境進行巡視,發現異常情況應及時采取措施。







上一篇:如何避免高處作業事故的發生

下一篇:森林火災罪與罰

版權所有:古交市千峰精煤有限公司官網 晉ICP備2021003034號-1 技術支持: 山西貨通天下信息技術有限公司
